寧波比亞迪半導體晶圓制造中心380V電源改造工程順利送電運行
時間:2024-05-31;閱讀:2434次

        5月6日,寧波比亞迪半導體晶圓制造中心380V電源改造工程順利送電運行,標志著電力工程部圓滿完成了比亞迪集團的首個存量改造服務訂單。

        本次工程的范圍包含舊干式變壓器的更換改造、車間配電柜和低壓母線插接箱的安裝、電纜橋架安裝和低壓電纜敷設等,本次改造的工程量雖然不多,但施工難度卻相當大,施工時需面臨較大的挑戰。本次工程實施的難點有以下方面:
        1)變壓器安裝在三樓的配電室中,變壓器容量為2000kVA,重量達6.5噸,而貨運電梯載重只有5噸,變壓器總重大于貨運電梯載重,無法通過電梯進行變壓器的搬運。因此,須在三樓搭建吊裝平臺進行變壓器的吊裝轉運。另外,在戶外樓層下方還有較多的氣體管道,吊機在吊裝轉運變壓器的過程中需小心避開,整個作業過程具有較大危險性。

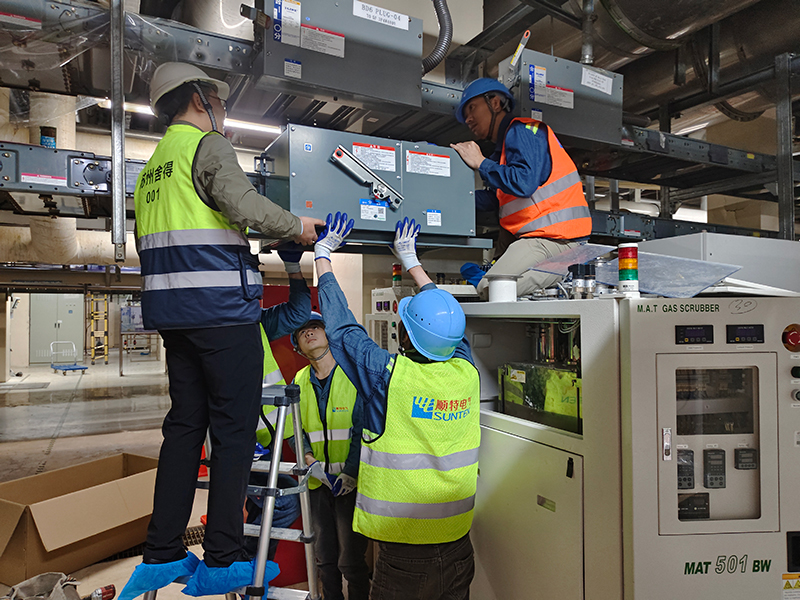

        2)配電柜、低壓母線插接箱、電纜橋架和低壓電纜施工在生產車間中進行,車間內各類型氣體和液體管道密布,而且部分屬于有毒氣體和腐蝕性液體的管道,施工人員需在有限空間內進行作業,施工難度較大。另外,施工期間屬于工廠歲修周期,有多個施工單位在生產車間內同時進行交叉作業,施工環境較為復雜。

        因此,為了保證本工程的順利開展,在施工前,電力工程部派遣資深的工程師多次前往現場進行勘查,編制變壓器專項吊裝方案,并根據現場環境和施工流程制定施工方案、材料采購計劃和施工計劃,組織具有豐富施工經驗和專業資質的施工班組負責本工程施工。施工過程中,班組成員以安全、質量、進度為三大核心要點,科學組織施工,并嚴格貫徹執行“安全第一”的方針。最終,施工班組經過十多天的辛勤工作確保了本工程的順利竣工和送電運行。

        寧波比亞迪半導體晶圓制造中心380V電源改造工程順利送電運行,是公司電力工程服務領域又一成功項目,為客戶提供了適配改造的系統化一攬子解決方案。在往后的日子里,我司將堅持“以提供優質、安全、可靠的輸配電產品和服務己任,引領行業,造福社會”的使命,不斷提升服務水平,滿足客戶多元化、高端化、定制化的需求,為廣大客戶提供堅實的電力保障!
